活性炭過濾器施工方案

2021-9-3 16:45:08點擊:

污水處理中水打入循環水治理施工方案

絮凝沉淀+機械過濾法

石英砂過濾器+活性炭過濾器



                     施

                     工

                     方

                     案

===========================================================

編制單位:石家莊工泉水處理科技有限公司

編 制 人:侯穎 (設計工程師)

聯 系 人:位恩

聯系電話:15200035554


一,   工程概況:施工單位:石家莊工泉水處理科技有限公司

工程地點:邯鄲金隅水泥污水處理站

承包方式:總承包

總工期:45工作日

工程質量:符合水處理安裝條件及標準 GB/T 31962-2015

工程保修期:12個月

二,   設計和制造標準

工程的設計與安裝,設備的制作、檢驗和材料、包裝、運輸。

 JB/T2932-1999             水處理設備制造技術條件

 GB 50205-2011             鋼結構工程施工質量驗收規范

GB/T 9174-2008            一般貨物運輸包裝通用技術條件

《室外排水設計規范》(GB50014-2006)(2016 )

《地表水環境質量標準》(GB3838-2002)

《污水排入城鎮下水道水質標準》(GB/T319622015)

《給水排水管道工程施工及驗收規范》(GB50268-2008)

《給水排水構筑物工程施工及驗收規范》(GB501412008)

《理地塑料排水管施工》(04S520)

《建筑給水排水設計規范》(GB50015-2019)

三,   施工工程概況

根據貴公司提供的數據,污水處理中水打入循環水池技術要求

1、按照中水打入循環水池方案進行設備配置及施工。

2活性炭過濾器的配置要求過濾量不小于水量7/小時。過濾器

的反洗等需要的水泵及其配套設備,系統設備配置要完整。要求所有水泵考慮一備一用的配置。

3、從污水處理廠到發電循環水池的水泵及管道上安裝流量

表計等,要使用國內品牌產品,運行可靠性為中上等水平。

4對各設備需要的配電設備:電機采用國家對節能電機的

要求進行購置,開關及控制設備要求采用品牌設備,水泵的啟停采用自動控制。水位的顯示采用數字儀表。

5項目包括土建、設備購置、安裝、調試等工作。

四,   施工前準備

本技術規范書適用下文所述石英砂過濾器活性炭過濾器的功能設計、結構、性能和試驗等方面的施工技術要求

1,         施工前準備:對現場進行規整,清理,鋪平。

2,         水池的密封,以及過濾器底座基礎進行澆筑,找準安裝位置。

3,         準備供應材料管件彎頭三通閥門等材料進場,以及安裝工具。

4,         過濾器基礎完成后,過濾器準備進場。

5,         提升泵,過濾器,流量計的整體作業安裝。

6,         挖槽,反洗管路,電纜,進行地埋

7,         清理現場,鋪平。

四,施工安裝作業流程:

提升泵一備一用的安裝

水泥池上液位計的安裝

過濾器就位及基礎固定

過濾器濾料比例填裝。

連接提升泵與過濾器直接的管路

連接出水管路并安裝流量計,及地埋電纜信號線。

挖槽,地埋反洗排污管路通往沉淀室

挖槽,地埋水泵電纜以及液位計信號線通往控制室

現場清理,鋪平。

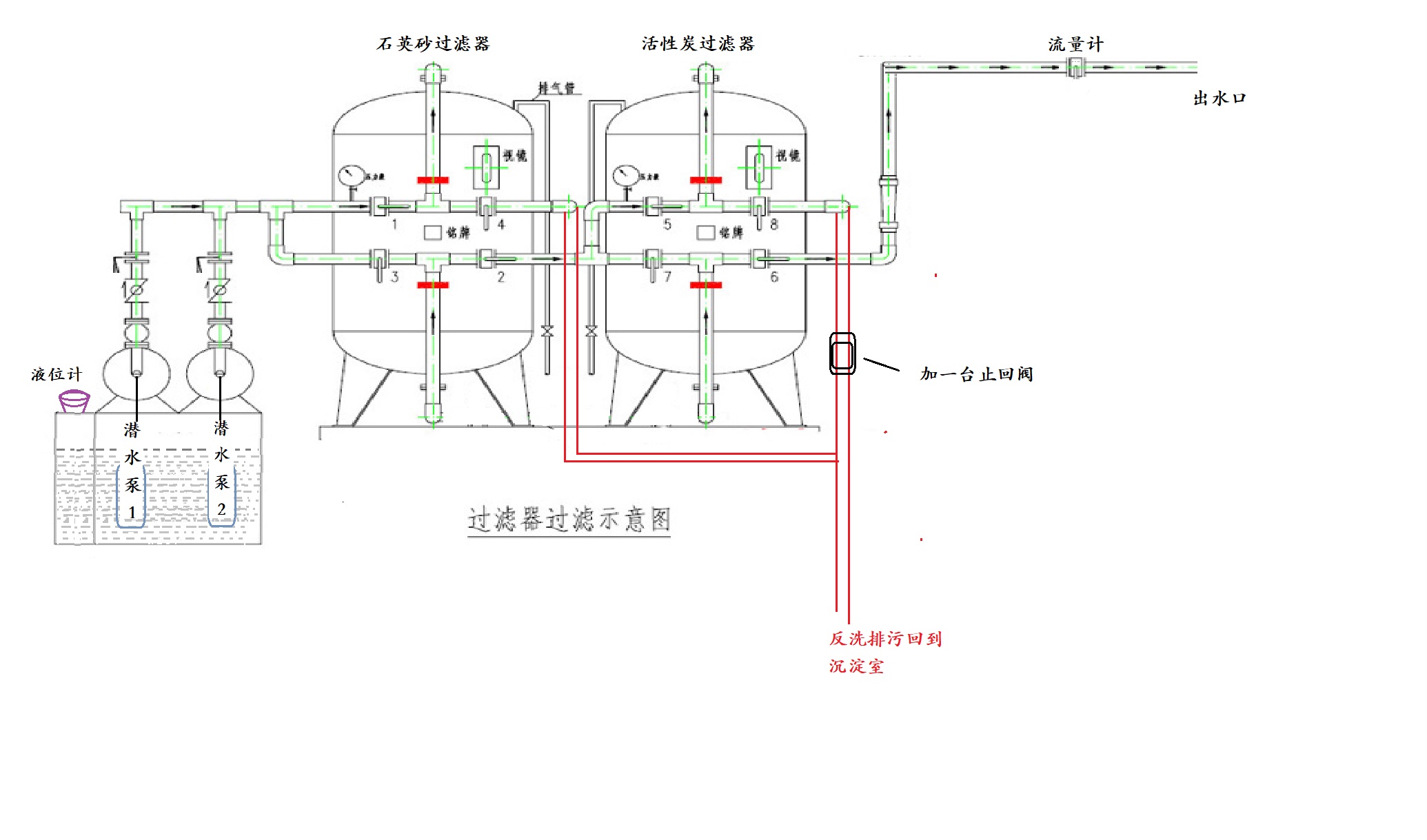

過濾器安裝示意圖如下:
